Πρόοδος Βασικου έργου Θεσσαλονίκης

Θεσσαλονίκη Νοέμβριος 2021

Νοέμβριος 2021

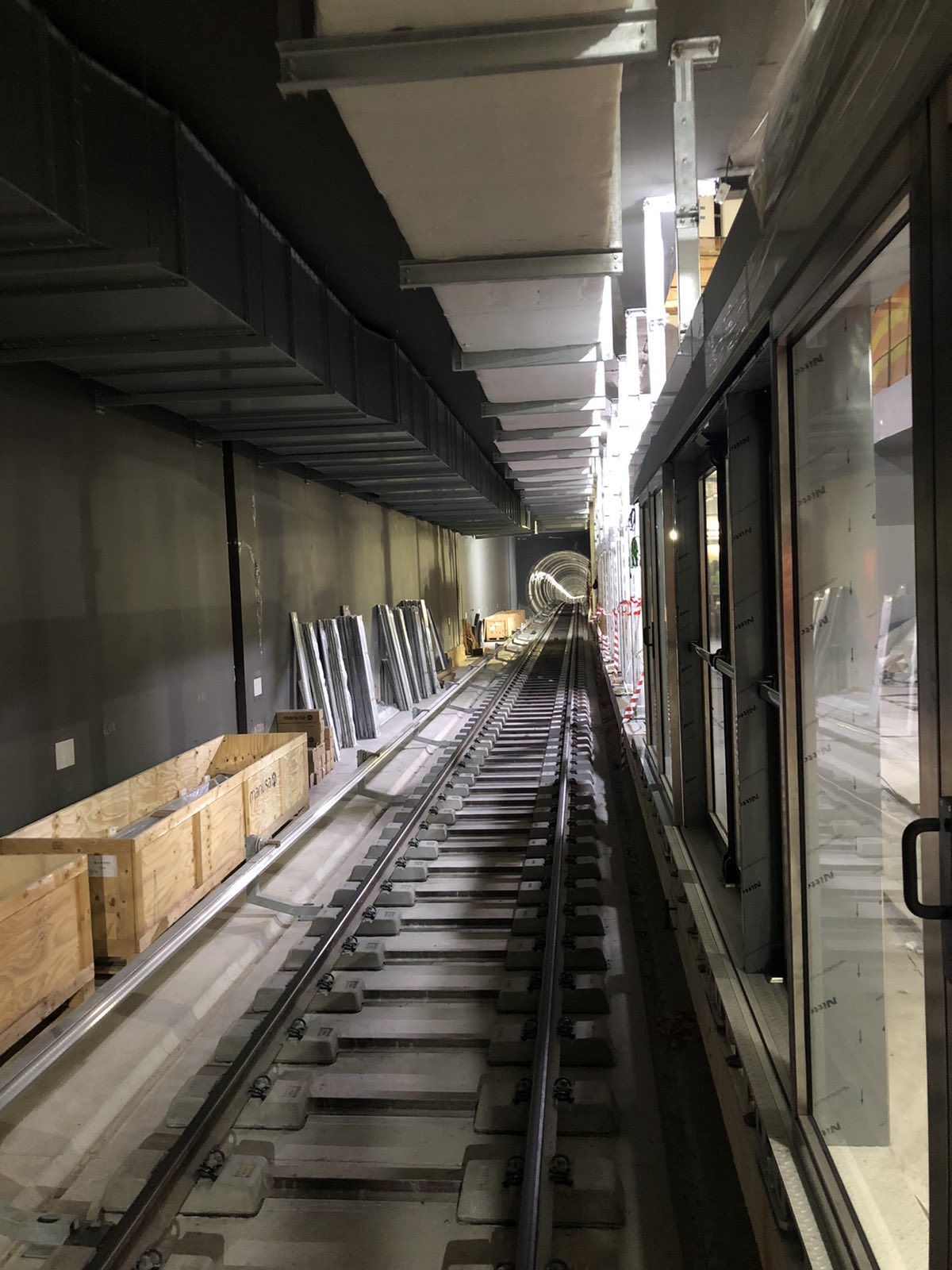

  Σταθμός Ν.Σ.Σ.: Αναφορικά με τον εξοπλισμό παροχής ισχύος έλξης, βρίσκεται σε στάδιο ολοκλήρωσης η εγκατάσταση του μετασχηματιστή ανόρθωσης. Σε εξέλιξη βρίσκονται οι εργασίες εγκατάστασης βάσεων εξοπλισμού του υποσταθμού φωτισμού και παροχής βοηθητικής ισχύος. Ολοκληρώθηκαν οι εργασίες εγκατάστασης του δικτύου πυρόσβεσης στις σήραγγες προς τον σταθμό «Δημοκρατίας». Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Σε…
Μάθε Περισσότερα
Θεσσαλονίκη Οκτώβριος 2021

Οκτώβριος 2021

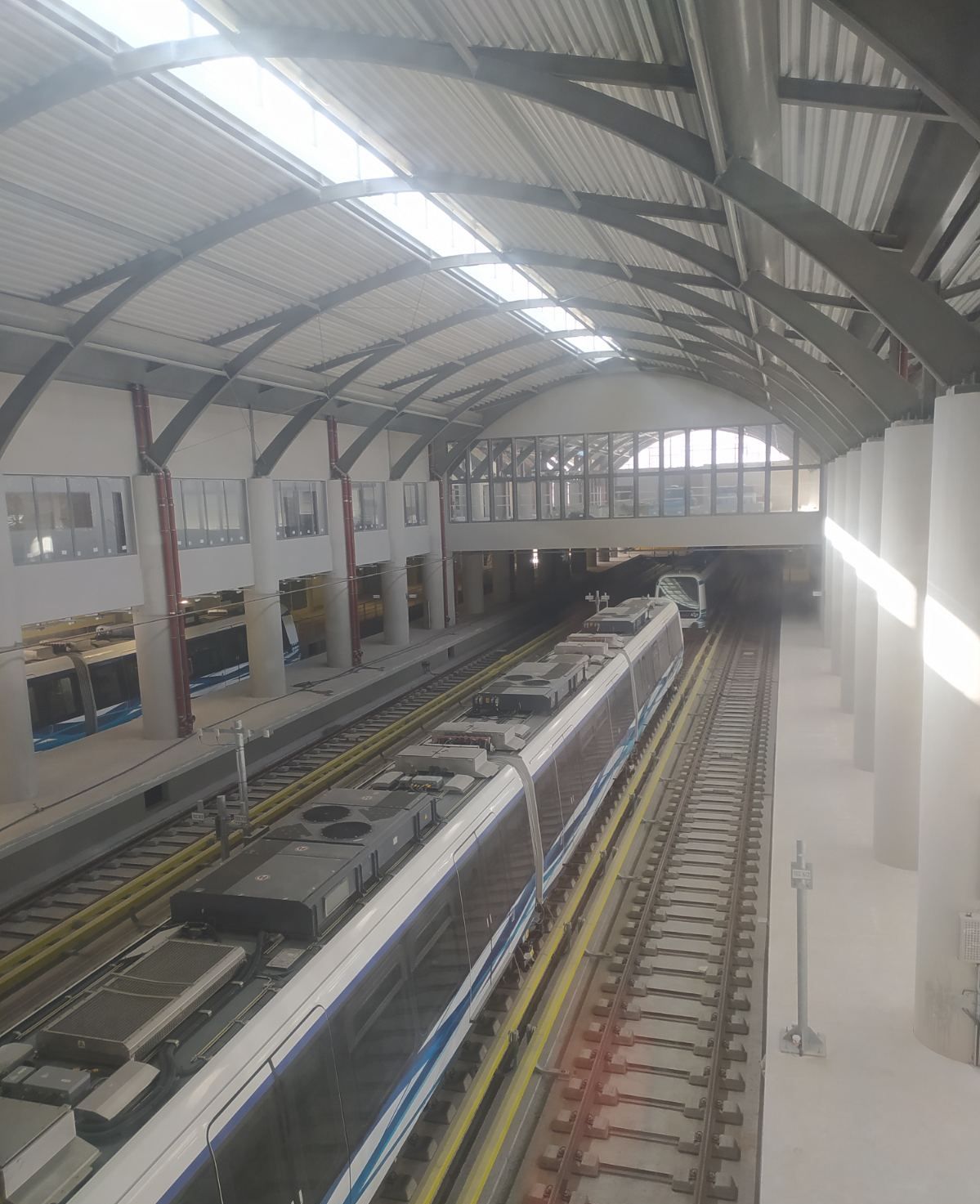

Σταθμός Ν.Σ.Σ: Ολοκληρώθηκαν οι εργασίες επένδυσης του αντλιοστασίου με κεραμικά πλακίδια, καθώς επίσης και η εγκατάσταση της τροχιάς ανάρτησης εξοπλισμού (monorail). Επίσης, ολοκληρώθηκε η εγκατάσταση του εξοπλισμού παροχής ισχύος έλξης (τεχνικός χώρος 3.9) εκτός του μετασχηματιστή. Βρίσκονται σε εξέλιξη εργασίες, ορθομαρμαρώσεων στο επίπεδο έκδοσης εισιτηρίων,  καθώς και εργασίες εγκατάστασης σχαρών…
Μάθε Περισσότερα
Θεσσαλονίκη Σεπτέμβριος 2021

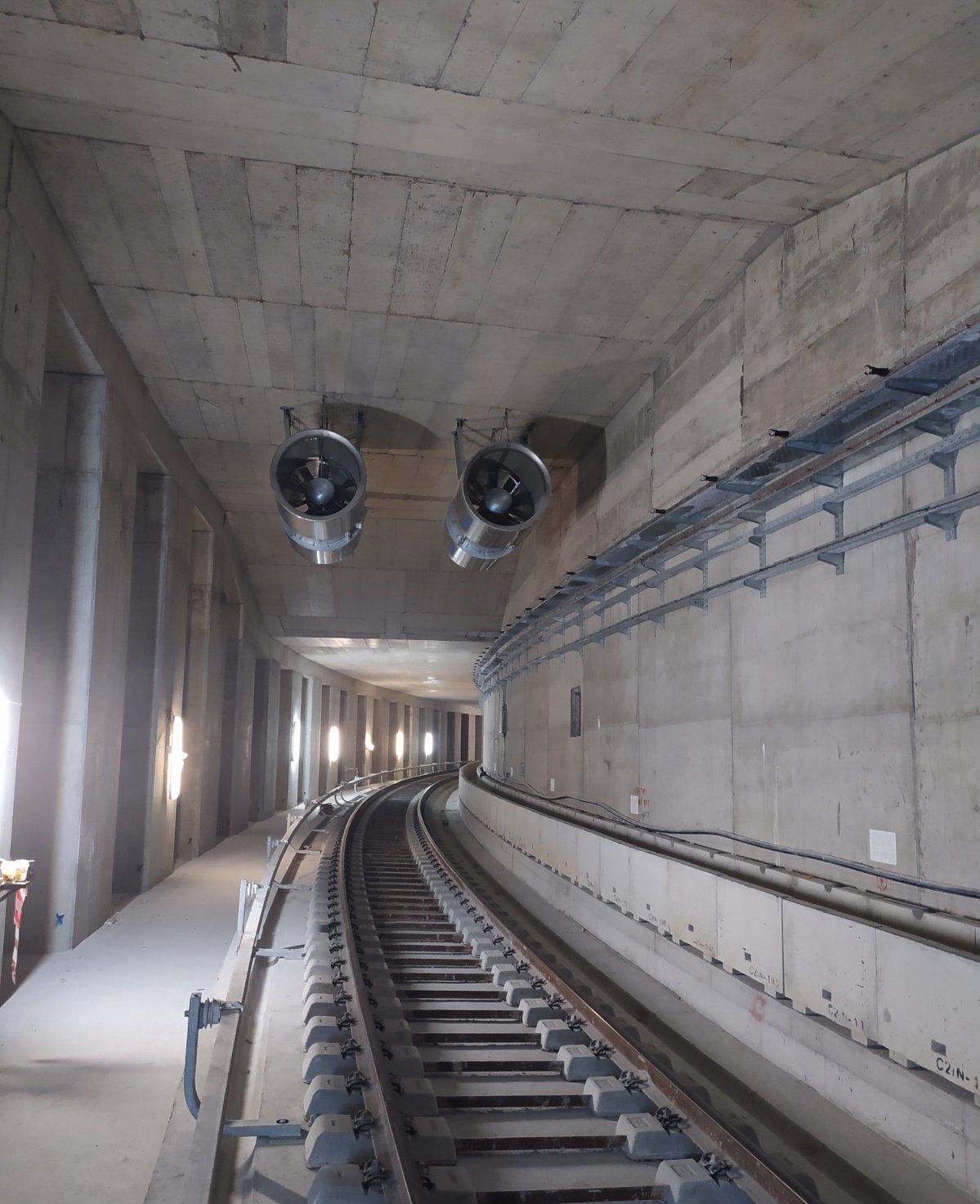

Σεπτέμβριος 2021

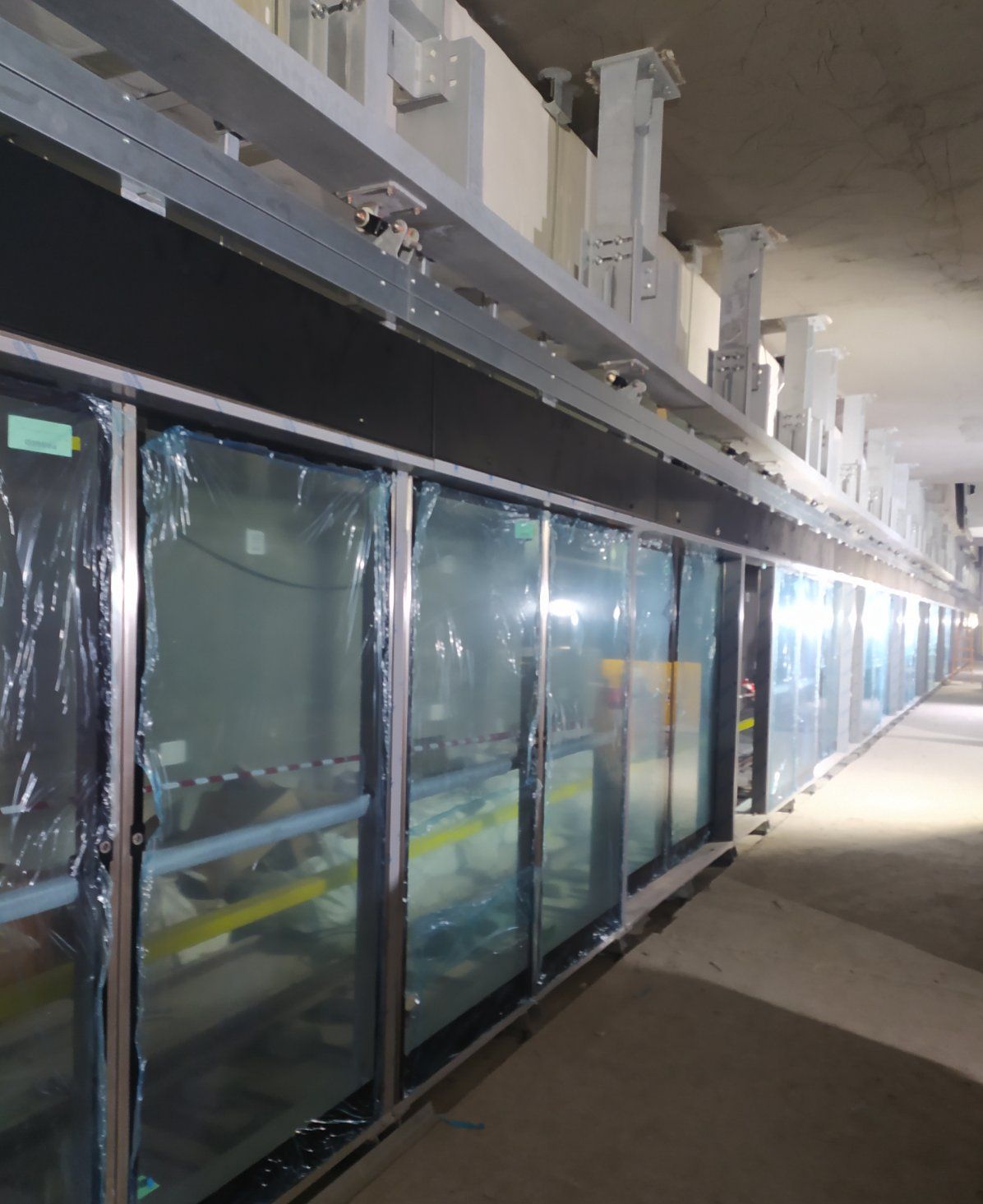

Σταθμός Ν.Σ.Σ: Σε εξέλιξη βρίσκονται εργασίες κατασκευής του δικτύου αποχέτευσης, καθώς και εργασίες εγκατάστασης του εξοπλισμού παροχής ισχύος έλξης. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Σε εξέλιξη βρίσκονται εργασίες αποκατάστασης επιφανείας στο νότιο τμήμα του σταθμού, καθώς και προπαρασκευαστικές εργασίες για την εγκατάσταση του μεταλλικού πλαισίου ανάρτησης των θυρών αποβαθρών. Επίσης, βρίσκονται σε εξέλιξη οι εργασίες…
Μάθε Περισσότερα
Θεσσαλονίκη Αύγουστος 2021

Αύγουστος 2021

Σταθμός Ν.Σ.Σ: Ολοκληρώθηκαν οι εργασίες εγκατάστασης πυράντοχων αεραγωγών στο επίπεδο της αποβάθρας. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Ολοκληρώθηκαν οι εργασίες αποκατάστασης επιφανείας στο βόρειο τμήμα το οποίο και παραδόθηκε προς χρήση από το κοινό. Σε εξέλιξη βρίσκονται εργασίες ορθομαρμαρώσεων στο επίπεδο -1 και αποκατάστασης επιφανείας στο νότιο τμήμα του σταθμού. Σταθμός ΒΕΝΙΖΕΛΟΥ: Σε εξέλιξη βρίσκεται η…
Μάθε Περισσότερα
Θεσσαλονίκη Ιούλιος 2021

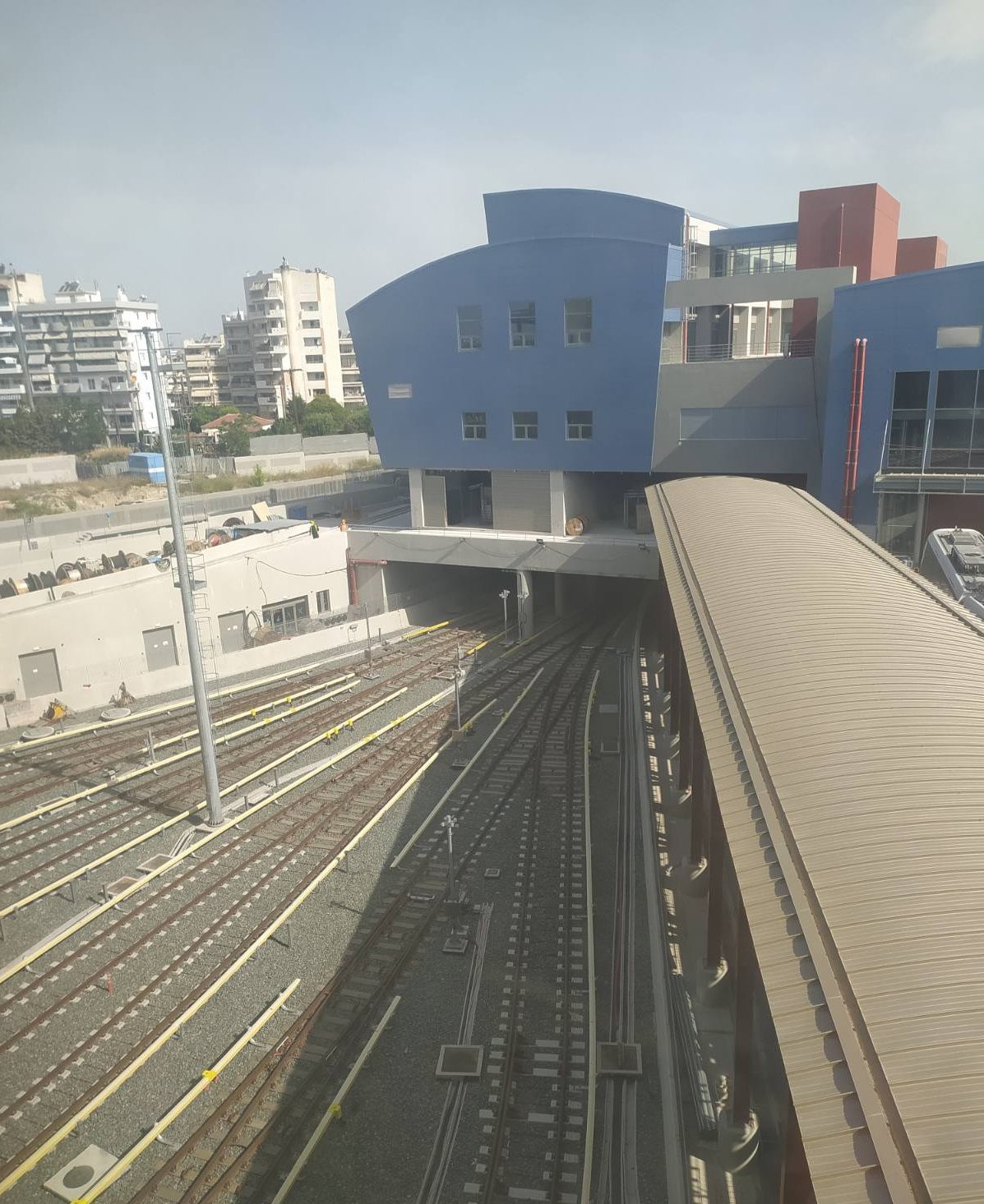

Ιούλιος 2021

Σταθμός Ν.Σ.Σ: Σε εξέλιξη βρίσκονται εργασίες εγκατάστασης σχαρών καλωδίων, στη σήραγγα του Επιστάθμου, καθώς και εργασίες διαμόρφωσης περιβάλλοντος χώρου, στο βόρειο τμήμα του σταθμού. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Ολοκληρώθηκαν οι εργασίες για το κλείσιμο του προσωρινού ανοίγματος της πλάκας οροφής, καθώς και η εφαρμογή της κυκλοφοριακής ρύθμισης Μ’. Σε εξέλιξη βρίσκονται εργασίες ορθομαρμαρώσεων στο…
Μάθε Περισσότερα

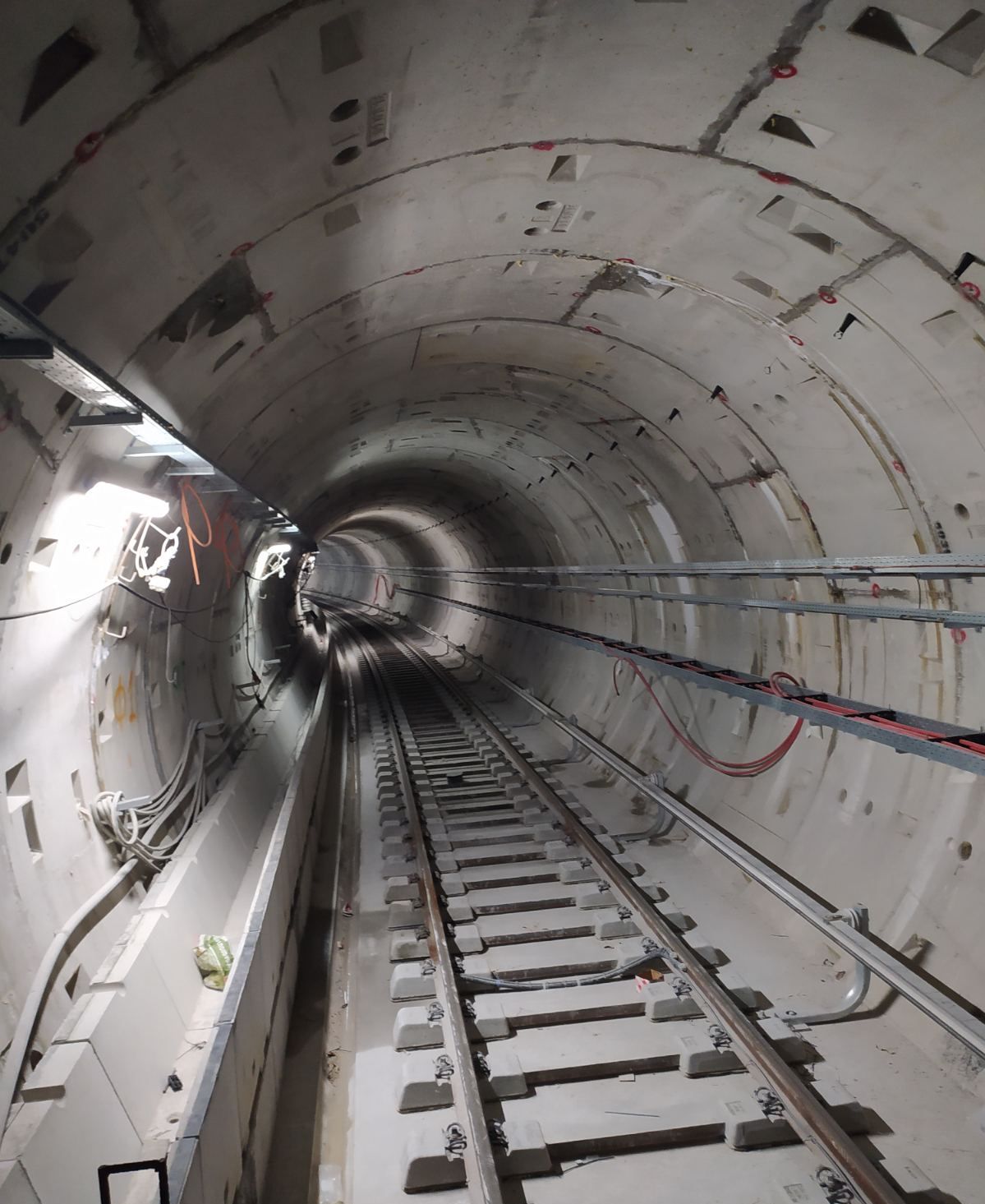

Θεσσαλονίκη Ιούνιος 2021

Ιούνιος 2021

Σταθμός Ν.Σ.Σ: Σε εξέλιξη βρίσκονται εργασίες ορθομαρμαρώσεων, στο επίπεδο -1, εργασίες εγκατάστασης πυράντοχων αεραγωγών στο επίπεδο της αποβάθρας, καθώς και εργασίες διαμόρφωσης περιβάλλοντος χώρου, στο βόρειο τμήμα του σταθμού. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Σε εξέλιξη βρίσκονται οι εργασίες για το κλείσιμο του προσωρινού ανοίγματος της πλάκας οροφής. Σταθμός ΑΓΙΑΣ ΣΟΦΙΑΣ: Σε εξέλιξη βρίσκονται οι εργασίες…
Μάθε Περισσότερα

Μάιος 2021

  Σταθμός Ν.Σ.Σ.: Σε εξέλιξη βρίσκονται εργασίες ορθομαρμαρώσεων στο επίπεδο -1, εγκατάστασης πυράντοχων αεραγωγών στο επίπεδο της αποβάθρας, καθώς και εργασίες διαμόρφωσης περιβάλλοντος χώρου στο βόρειο τμήμα του σταθμού. Σταθμός ΑΓΙΑΣ ΣΟΦΙΑΣ: Σε εξέλιξη βρίσκονται εργασίες κατασκευής τοιχοποιίας στα επίπεδα μεσοπατώματος και -1, καθώς και εργασίες κατασκευής επιχρισμάτων στο επίπεδο…
Μάθε Περισσότερα

Απρίλιος 2021

    Σταθμός Ν.Σ.Σ.: Σε εξέλιξη βρίσκονται εργασίες διαμόρφωσης περιβάλλοντος χώρου, στο βόρειο τμήμα του σταθμού. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Σε εξέλιξη βρίσκονται εργασίες τοποθέτησης γρανιτών, στα κλιμακοστάσια της βόρειας και της νότιας πρόσβασης. Σταθμός ΣΙΝΤΡΙΒΑΝΙ (Σταθμός & Διασταύρωση): Σε εξέλιξη βρίσκονται εργασίες ηλεκτρολογικών συνδέσεων του συστήματος παροχής ισχύος έλξης και προπαρασκευαστικές…
Μάθε Περισσότερα

Μάρτιος 2021

  Σταθμός Ν.Σ.Σ.: Ολοκληρώθηκαν οι εργασίες εγκατάστασης σχαρών καλωδίων στους τεχνικούς χώρους σηματοδότησης και τηλεπικοινωνιών. Σε εξέλιξη βρίσκονται οι εργασίες εγκατάστασης εξοπλισμού του συστήματος πυρόσβεσης στις σήραγγες. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Ολοκληρώθηκαν οι εργασίες εγκατάστασης δικτύου αεραγωγών, στο επίπεδο -1. Σε εξέλιξη βρίσκονται οι εργασίες διαμόρφωσης του περιβάλλοντος χώρου, στο βόρειο πεζοδρόμιο…
Μάθε Περισσότερα

Φεβρουάριος 2021

  Σταθμός Ν.Σ.Σ.: Σε εξέλιξη βρίσκονται εργασίες εγκατάστασης σχαρών καλωδίων στους τεχνικούς χώρους σηματοδότησης και τηλεπικοινωνιών. Σταθμός ΔΗΜΟΚΡΑΤΙΑΣ: Σε εξέλιξη βρίσκονται εργασίες εγκατάστασης δικτύου αεραγωγών, στο επίπεδο -1. Σταθμός ΒΕΝΙΖΕΛΟΥ: Αναφορικά με τη νότια πρόσβαση, σε εξέλιξη βρίσκονται αρχαιολογικές ανασκαφικές εργασίες. Σταθμός ΣΙΝΤΡΙΒΑΝΙ (Σταθμός & Διασταύρωση): Σε εξέλιξη βρίσκονται εργασίες…
Μάθε Περισσότερα
