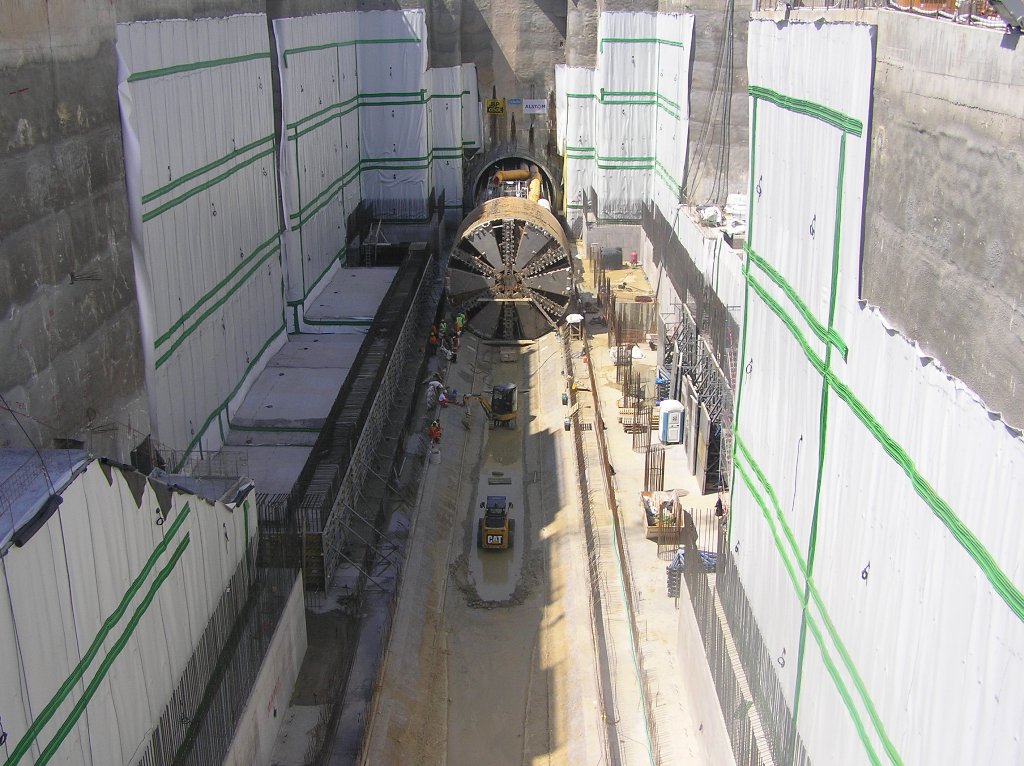

Πρόοδος έργου Πειραιά

Ιούνιος 2014

Σταθμός ΝΙΚΑΙΑ: Ολοκληρώθηκε η εκσκαφή και απομάκρυνση προϊόντων εκσκαφής και η κατασκευή προσωρινής αντιστήριξης (εκτοξευμένο σκυρόδεμα, προεντεταμένα αγκύρια, μεταλλικές αντηρίδες) του 5ου και 6ου επιπέδου του κυρίως Σταθμού. Σε εξέλιξη βρίσκεται η εκσκαφή και απομάκρυνση προϊόντων εκσκαφής του κυρίως Σταθμού ( 7ου, 8ου και τελικού επιπέδου εκσκαφής), η κατασκευή προεντεταμένων…
Μάθε Περισσότερα

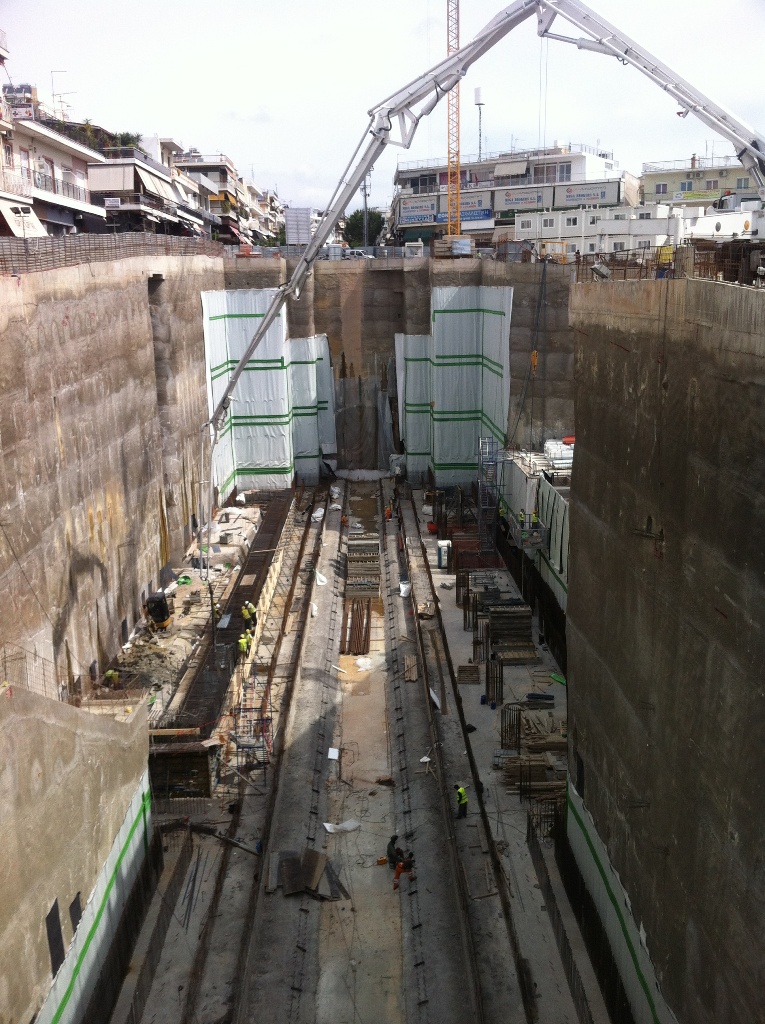

Μάιος 2014

Σταθμός ΚΟΡΥΔΑΛΛΟΣ: Ολοκληρώθηκε η γενική εκσκαφή του Σταθμού και η εξυγίανση του πυθμένα θεμελίωσης – διάστρωση αποστραγγιστικής στρώσης. Σε εξέλιξη βρίσκονται οι εργασίες υδατοστεγάνωσης, τοποθέτησης οπλισμού και σκυροδέτησης της πλάκας θεμελίωσης. Σταθμός ΝΙΚΑΙΑ: Ολοκληρώθηκε η εκσκαφή και η απομάκρυνση προϊόντων εκσκαφής, από το 1ο έως το 4ο επίπεδο. Σε εξέλιξη…
Μάθε Περισσότερα

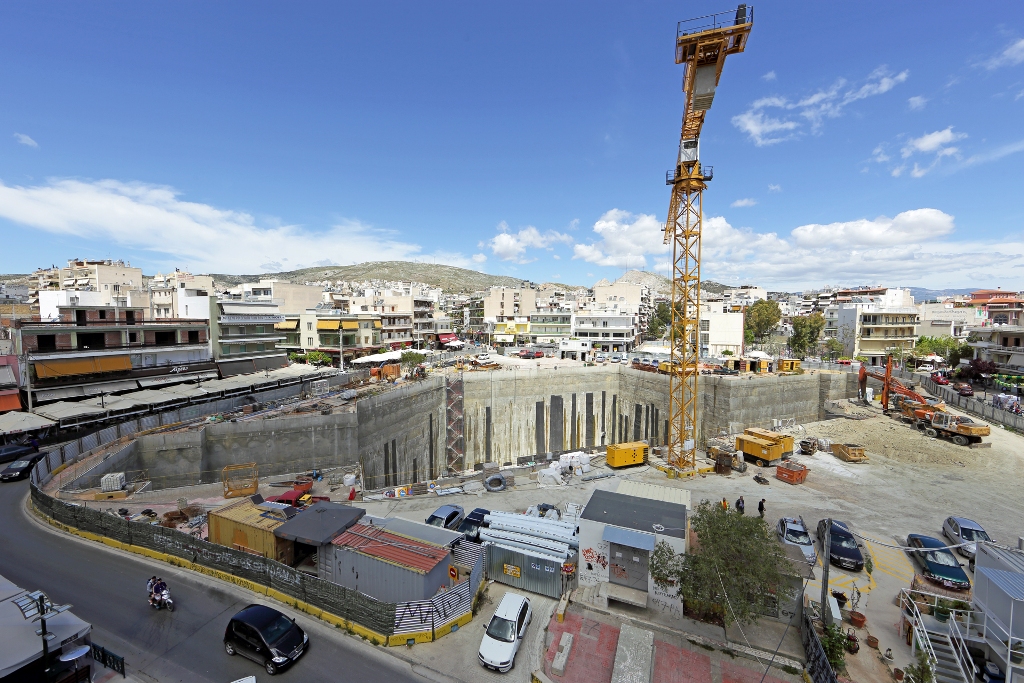

Απρίλιος 2014

Ολοκληρώθηκαν οι εργασίες κατασκευής κεφαλόδεσμου, εκσκαφής και προσωρινής αντιστήριξης, προσωρινής αποστράγγισης πυθμένα και κατασκευής πλάκας θεμελίωσης, ενώ σε εξέλιξη βρίσκονται η υδατοστεγάνωση και η κατασκευή τοίχων στο Σταθμό ΑΓΙΑ ΒΑΡΒΑΡΑ. Ολοκληρώθηκε η εργοταξιακή περίφραξη καθώς και οι αρχαιολογικές διερευνητικές τομές στο φρέαρ ΤΑΞΙΑΡΧΩΝ του Σταθμού ΑΓ.ΒΑΡΒΑΡΑ. Ολοκληρώθηκαν οι εργασίες κατασκευής…
Μάθε Περισσότερα

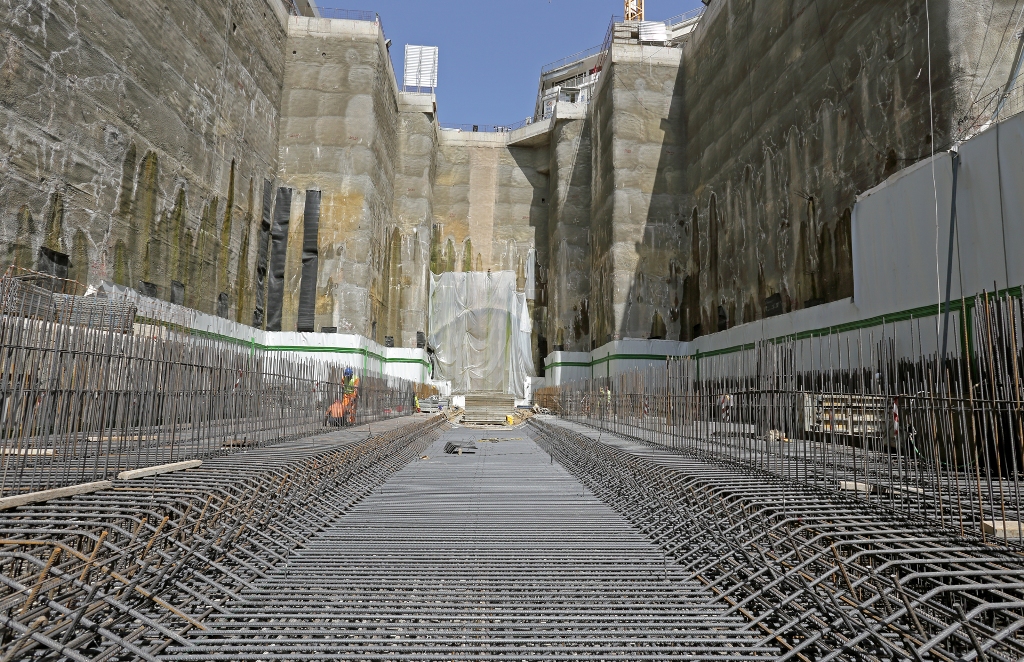

Μάρτιος 2014

Ολοκληρώθηκαν οι εργασίες κατασκευής πασσάλων προσωρινής αντιστήριξης στο Σταθμό ΑΓΙΑ ΒΑΡΒΑΡΑ, ενώ σε εξέλιξη βρίσκονται οι εργασίες προσωρινής αποστράγγισης του πυθμένα και υδατοστεγάνωσης. Σε εξέλιξη βρίσκεται η διάστρωση της αποστραγγιστικής στρώσης του πυθμένα στο Σταθμό ΚΟΡΥΔΑΛΛΟ. Σε εξέλιξη βρίσκεται η αποστράγγιση του πυθμένα στο τελικό δάπεδο εκσκαφής του ανοικτού ορύγματος…
Μάθε Περισσότερα

Φεβρουάριος 2014

Ολοκληρώθηκαν οι αρχαιολογικές διερευνητικές τομές στο Φρέαρ Κομνηνού. Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής της πλάκας θεμελίωσης στο Σταθμό ΑΓΙΑ ΒΑΡΒΑΡΑ. Σε προχωρημένο στάδιο βρίσκονται οι εργασίες για τη γενική εκσκαφή στην τελική στάθμη του Σταθμού ΚΟΡΥΔΑΛΛΟΣ. Σε προχωρημένο στάδιο βρίσκονται οι εργασίες εκτοξευόμενου σκυροδέματος μέχρι και το όγδοο επίπεδο…
Μάθε Περισσότερα

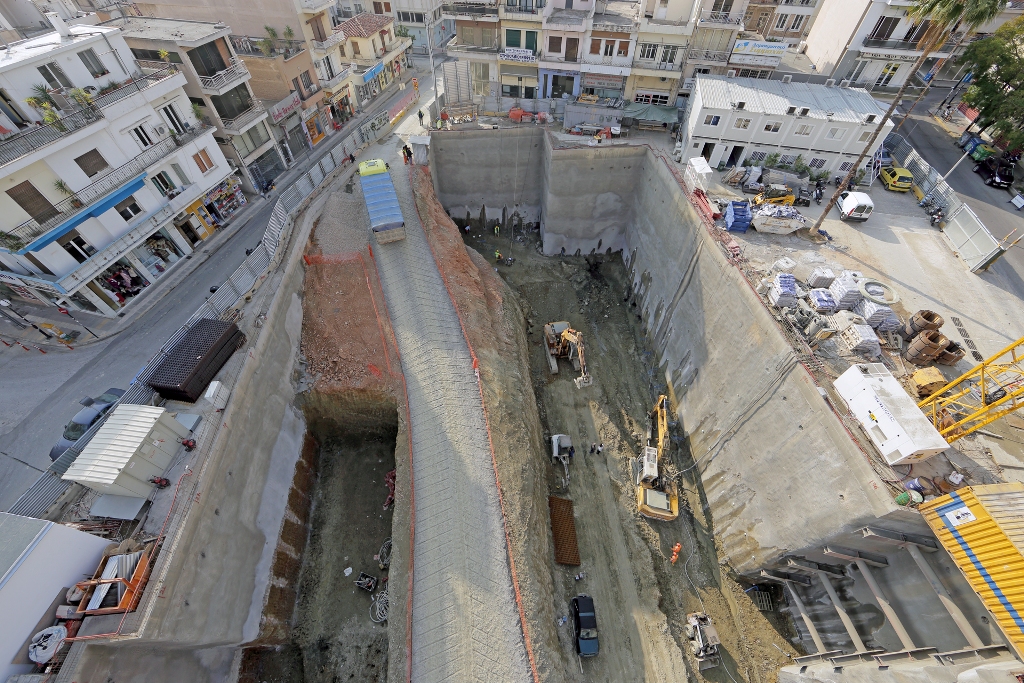

Ιανουάριος 2014

Σε ποσοστό 89% βρίσκεται πλέον η γενική εκσκαφή (6ο επίπεδο) και οι προσωρινές αντιστηρίξεις στο Σταθμό ΚΟΡΥΔΑΛΛΟΣ. Σε εξέλιξη βρίσκεται η εργοταξιακή περίφραξη στο φρέαρ ΤΑΞΙΑΡΧΩΝ του Σταθμού ΑΓ.ΒΑΡΒΑΡΑ. Σε ποσοστό 67% βρίσκεται η κύρια εκσκαφή (CUT & COVER) του Σταθμού ΝΙΚΑΙΑ και σε ποσοστό 72% η κατασκευή προεντεταμένων αγκυρίων.…
Μάθε Περισσότερα

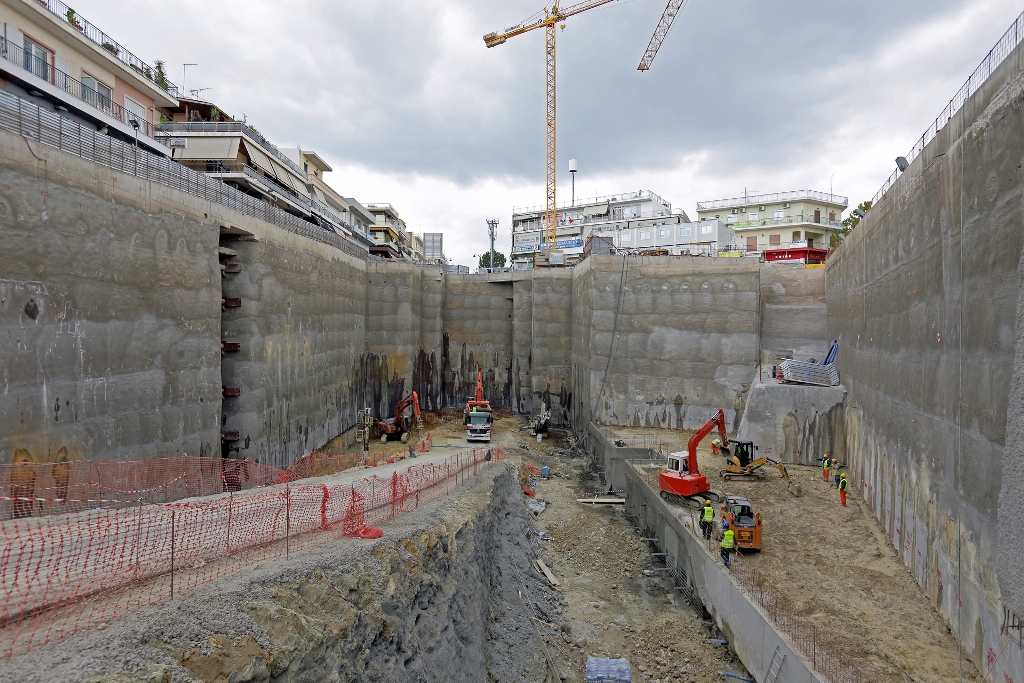

Δεκέμβριος 2013

Ολοκληρώθηκαν οι εργασίες παράκαμψης δικτύων αποχέτευσης ακαθάρτων και ύδρευσης στο Φρέαρ Κομνηνού. Σε προχωρημένο στάδιο βρίσκονται οι εργασίες κατασκευής κεφαλόδεσμου του Σταθμού ΑΓΙΑ ΒΑΡΒΑΡΑ. Σε εξέλιξη βρίσκονται οι εργασίες διάτρησης, πάκτωσης και τάνυσης των προεντεταμένων αγκυρίων στο Σταθμό ΚΟΡΥΔΑΛΛΟ. Σε προχωρημένο στάδιο βρίσκονται οι εργασίες εκσκαφής και εφαρμογής εκτοξευόμενου σκυροδέματος…
Μάθε Περισσότερα

Νοέμβριος 2013

Έχουν ήδη διανοιχτεί τα πρώτα 44 μέτρα σήραγγας απο τα 6.364 μέτρα που αναμένονται συνολικά στο έργο και έχουν τοποθετηθεί 43 δακτύλιοι απο τους 4.243. Σε προχωρημένο στάδιο η γενική εκσκαφή του Σταθμού ΚΟΡΥΔΑΛΛΟΣ καθώς βρίσκεται ήδη στο τέταρτο επίπεδο εκσκαφής του. Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής προεντεταμένων αγκυρίων…
Μάθε Περισσότερα

Οκτώβριος 2013

Έχουν ολοκληρωθεί οι εργασίες κατασκευής της πλάκας θεμελίωσης στο φρέαρ εκκίνησης του ΤΒΜ. Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής κεφαλόδεσμου στον Σταθμό ΑΓΙΑ ΒΑΡΒΑΡΑ. Σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής και προσωρινής αντιστήριξης στο Σταθμό ΚΟΡΥΔΑΛΛΟ. Έχουν ολοκληρωθεί οι εργασίες κατασκευής πασσάλων και κεφαλοδέσμου του κυρίως Σταθμού ΝΙΚΑΙΑ ενώ σε εξέλιξη…
Μάθε Περισσότερα

Σεπτέμβριος 2013

Έχει ολοκληρωθεί η εκσκαφή και αντιστήριξη της σήραγγας ΝΑΤΜ προς Πειραιά στο Φρέαρ εισόδου ΤΒΜ καθώς και η αποστράγγιση και υδατοστεγάνωση του πυθμένα του φρέατος. Σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής του Σταθμού ΑΓ.ΒΑΡΒΑΡΑ ενώ ολοκληρώθηκαν οι εργασίες κατασκευής πασσάλων προσωρινής αντιστήριξης. Έχουν ολοκληρωθεί οι Πάσσαλοι και ο κεφαλόδεσμος πασσάλων…
Μάθε Περισσότερα
