Ιούνιος 2016

  • Σταθμός ΑΓΙΑ ΒΑΡΒΑΡΑ: Ολοκληρώθηκε η απομάκρυνση προκατασκευασμένων στοιχείων ψευδοσήραγγας και τελευταίου δακτυλίου. Σε εξέλιξη βρίσκονται οι εργασίες βιομηχανικών δαπέδων και γεμισμάτων.
    Στο φρέαρ Μ. Αλεξάνδρου, σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής και προσωρινής αντιστήριξης.
  • Σταθμός ΝΙΚΑΙΑ: Σε εξέλιξη βρίσκονται οι εργασίες κατασκευής μη φέρουσας τοιχοποιίας στο επίπεδο -1 της πλάκας του Η/Μ ορόφου και στο επίπεδο -3 της πλάκας αποβαθρών καθώς και οι εργασίες επιχρισμάτων τοιχοποιίας στο επίπεδο -2 της πλάκας έκδοσης εισιτηρίων. Επίσης, σε εξέλιξη βρίσκεται η υδατοστεγάνωση εξωτερικών περιμετρικών τοιχίων από το επίπεδο -4 της θεμελίωσης έως το επίπεδο 0 της πλάκας οροφής, παράλληλα του άξονα 15, μεταξύ των αξόνων B-D. Συνεχίζονται οι εργασίες κατασκευής μόνιμης επένδυσης του κυρίως σταθμού (Β΄ φάση), με την κατασκευή πλάκας και τοιχίων της βόρειας αποβάθρας και την κατασκευή τμήματος Η/Μ πλάκας μεταξύ των αξόνων B-D και 12-13.
    Στη βόρεια είσοδο, ολοκληρώθηκε η εκσκαφή και απομάκρυνση προϊόντων εκσκαφής 2ου επιπέδου και τμήματος του τελικού επιπέδου εκσκαφής, καθώς και η εφαρμογή εκτοξευόμενου σκυροδέματος 2ου επιπέδου και τμήματος του τελικού επιπέδου εκσκαφής. Επίσης, ολοκληρώθηκε εξυγίανση και παραλαβή τμήματος του πυθμένα θεμελίωσης εκατέρωθεν των πασσάλων Π 150-137, Π 151-163 και Π126-Π128, Π164-167.
    Σε εξέλιξη βρίσκονται οι εργασίες προσωρινής αποστράγγισης πυθμένα θεμελίωσης εκατέρωθεν των πασσάλων Π 150-137, Π 151-163 και Π126-Π128, Π164-167, καθώς και οι εργασίες τοποθέτησης μεταλλικών σωληνωτών αντηρίδων 2ου επιπέδου εκσκαφής στη στάθμη +21,87.
  • Σταθμός ΜΑΝΙΑΤΙΚΑ: Στην κύρια σήραγγα του σταθμού ολοκληρώθηκαν οι εργασίες εκσκαφής και προσωρινής αντιστήριξης Β’ φάσης, ενώ σε εξέλιξη βρίσκεται η εκβάθυνση προσωρινού αντλιοστασίου. Στο φρέαρ Μελά, σε εξέλιξη βρίσκονται οι εργασίες περίφραξης – αποξήλωσης και αρχαιολογικών τομών.

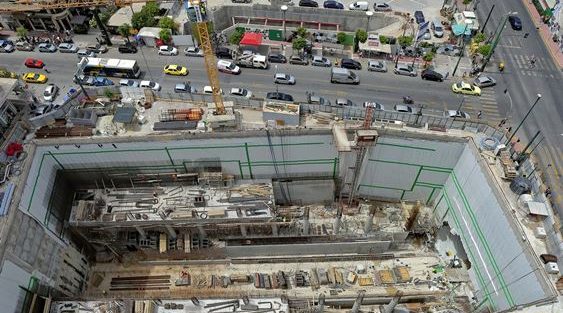

  • Σταθμός ΠΕΙΡΑΙΑΣ: Ολοκληρώθηκαν οι εργασίες διάτρησης εδαφοπασσάλων με jet grouting στην βόρεια είσοδο ενώ σε εξέλιξη βρίσκονται οι εργασίες κατασκευής παράκαμψης αγωγού αποχέτευσης Φ630.
  • Σταθμός ΔΗΜΟΤΙΚΟ ΘΕΑΤΡΟ: Στο υπόγειο τμήμα του σταθμού, σε εξέλιξη βρίσκονται οι εργασίες υδατοστεγάνωσης και σκυροδέτησης δαπέδου και τοιχίων.
    Στην είσοδο Πλατείας Π. Μπακογιάννη, σε εξέλιξη βρίσκεται η εκσκαφή για το τελικό επίπεδο.
    Στη σήραγγα ΝΑΤΜ τριπλής τροχιάς προς ΠΑ.ΠΕΙ, σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής Γ΄ φάσης, με πρόοδο 11,61/140μ.
    Στη σήραγγα ΝΑΤΜ τριπλής τροχιάς προς Δημοτικό Θέατρο, σε εξέλιξη βρίσκεται η εκσκαφή Δ΄φάσης (INVERT), με πρόοδο 45/63μ.
    Η εκσκαφή του συνόλου των σηράγγων έχει ολοκληρωθεί σε ποσοστό 58,45%.
