Διαδικτυακή Πύλη - Ελληνικό Μετρό Α.Ε.
ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε.ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε.ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε. logo espa
ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε.ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε.ΕΛΛΗΝΙΚΟ ΜΕΤΡΟ Α.Ε. logo espa

Μάρτιος 2016

  • Σταθμός ΑΓΙΑ ΒΑΡΒΑΡΑ: Ολοκληρώθηκε η κατασκευή της πλάκας έκδοσης εισιτηρίων.
    Στο φρέαρ Ταξιαρχών ολοκληρώθηκε η εκσκαφή 7ης στάθμης.
  • Σταθμός ΝΙΚΑΙΑ: Ολοκληρώθηκαν οι εργασίες  κατασκευής  μόνιμης επένδυσης του σταθμού:
    α) κατασκευή της πλάκας πυθμένα (ανάστροφο τόξο).
    β) κατασκευή πλευρικών τοιχίων
    γ) κατασκευή του θόλου.
    Επίσης, σε εξέλιξη βρίσκονται οι εργασίες κατασκευής μη φέρουσας τοιχοποιίας στο επίπεδο Η/Μ ορόφου.
    Στη βόρεια είσοδο σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής έως το κάτω μέρος του κεφαλόδεσμου και κατασκευής πασσάλων.
  • Σταθμός ΜΑΝΙΑΤΙΚΑ: Στην κύρια σήραγγα του σταθμού, σε εξέλιξη βρίσκεται η εκσκαφή και προσωρινή αντιστήριξη φάσης Β του θαλάμου προσβολής.

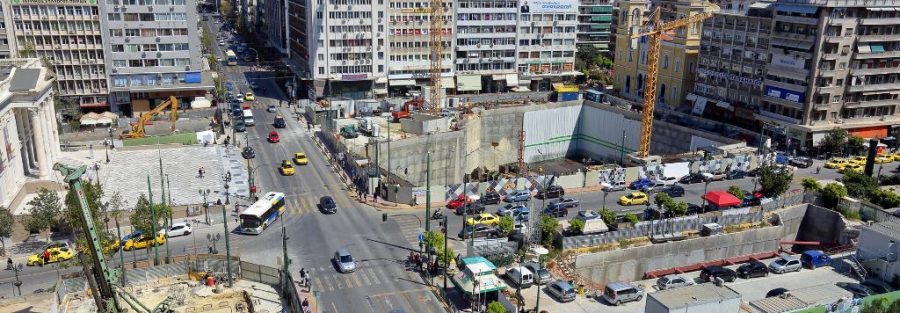

  • Σταθμός ΠΕΙΡΑΙΑΣ: Σε εξέλιξη βρίσκεται η κατασκευή διαφραγματικών τοίχων.
  • Σταθμός ΔΗΜΟΤΙΚΟ ΘΕΑΤΡΟ: Στον κυρίως σταθμό, ολοκληρώθηκαν οι εργασίες σκυροδέτησης πλάκας αποβαθρών ενώ σε εξέλιξη βρίσκεται η τοποθέτηση οπλισμών πλάκας θεμελίωσης της κύριας εισόδου (-2,00).
    Στο υπόγειο τμήμα του σταθμού εξελίσσονται εργασίες εκσκαφής Α΄& Β΄φάσης -top και bench – (πρόοδος εκσκαφής 46,545μ/46,545μ.)
    Στην είσοδο της πλατείας Κοραή, ολοκληρώθηκε η εγκατάσταση συστήματος προσωρινής αντιστήριξης (εκτοξευόμενο σκυρόδεμα, προεντεταμένα αγκύρια, αντιρίδες) έως το τελικό ταμπάνι.
    Στην είσοδο της πλατεία Π. Μπακογιάννη, σε εξέλιξη βρίσκεται η εγκατάσταση συστήματος προσωρινής αντιστήριξης (εκτοξευόμενο σκυρόδεμα, προεντεταμένα αγκύρια, αντιρίδες) έως το επίπεδο της 1ης φάσης.
    Στο φρέαρ αερισμού Δημοτικού Θεάτρου σε εξέλιξη βρίσκεται η κατασκευή πασσάλων προσωρινής αντιστήριξης 32 τεμ/43 τεμ.
    Στη σήραγγα τριπλής τροχιάς ΝΑΤΜ προς ΠΑ.ΠΕΙ. σε εξέλιξη βρίσκονται οι εργασίες εκσκαφής Α΄φάσης (πρόοδος εκσκαφής 95,61μ/140μ) καθώς και οι εργασίες εκσκαφής Β΄φάσης (πρόοδος εκσκαφής 89,61μ/140μ).
    Στη σήραγγα τριπλής τροχιάς ΝΑΤΜ προς Δημοτικό Θέατρο σε εξέλιξη ολοκληρώθηκε η εκσκαφή Α΄και Β΄φάσης (TOP) πρόοδος εκσκαφής 63μ/63μ, ενώ σε εξέλιξη βρίσκεται η εκσκαφή Γ΄φάσης (BENCH) πρόοδος εκσκαφής 9μ/63μ.
    Στο ΤΒΜ σήραγγα διπλής τροχιάς, σε εξέλιξη βρίσκεται η κατασκευή σήραγγας 4ου μεσοδιαστήματος.
    Η εκσκαφή του συνόλου των σηράγγων έχει ολοκληρωθεί σε ποσοστό 54%.
WCAG
